这一年,在绿色发展的路上,他们这样做——浩海煤化环保提升改造项目建设纪实
发布时间:2024-01-02    作者:   点击量:929   分享到:

   2023年1月1日,陕焦公司正式接管浩海煤化,一批经验丰富的管理人员和技术人员来到甘肃玉门——铁人故里,成为浩海煤化新生中坚力量,为浩海煤化高质量发展注入了强劲动力。征途漫漫,唯有奋斗,浩海煤化人发扬铁人精神,在担当作为的赛道上奋力前行,为浩海煤化安全环保绿色低碳发展贡献智慧和力量。


高站位谋划  明确改造方向


   面对原浩海煤化现场管理存在的多项短板问题,浩海煤化人进驻后,提高政治站位,深入贯彻习近平生态文明思想,践行“绿水青山就是金山银山”发展理念,切实履行环保主体责任,以高质量发展为方向,以全力打造绿色环保煤化工企业为目标,坚持生态优先,高点定位,对标一流,科学布局,谋划浩海煤化绿色发展之路。

   他们坚持以问题为导向,由公司领导挂帅,科发项目部牵头,组织各单位专业技术人员深入现场,全面摸排,立足实际,科学论证,加强内外部技术交流,对标国内行业先进单位,确定了浩海煤化安全环保提标改造思路和15项重点计划项目,为安全提标和环保提升改造指明了方向,也得到了各级地方政府和环保部门的高度赞赏。

高标准建设  科学制定方案


   该公司以国家标准、行业标准及地方标准为基本依据,参照行业内推荐技术,对标行业标杆企业,与专业技术服务商、设计院深入开展技术交流,组织技术人员外出考察调研,广泛考察先进装备技术,组织召开技术方案讨论会,委托国内技术一流单位编制项目可行性研究报告,聘请专家进行评审,确定并优化项目实施技术方案。在项目设计过程中,加强沟通交流,优化方案细节,召开设计评审会,进一步完善项目设计方案。在项目实施过程中,根据现场实际情况,对实施方案进行优化和调整。通过反复论证打磨,持续优化完善,确保项目技术方案科学有效,达到治理效果。

   同时,该公司积极主动与地方政府部门、上级公司沟通对接,做好项目前期工作,为项目尽早启动建设创造良好条件。


高效率推进  助推项目落实


一分部署,九分落实。蓝图有了,关键是把蓝图变为现实。

玉门地区气温偏低,一年之中有效施工期较短,必须抢抓项目施工黄金期。公司上下以时不我待的紧迫感和高度的责任感,将项目实施作为年度工作重点,紧盯年度目标不动摇,与施工单位密切配合,倒排时序、挂图作战,每周召开工程例会、重点项目监理例会、项目推进专题会,公司领导深入现场指挥部署,项目管理人员主动加班加点,采取多种方式,切实解决项目建设过程中的实际问题,齐心协力推进项目高效落实落地。对重点项目按日制定施工计划,施工人员轮班制作业,每日检查落实计划完成情况,对未完成的施工内容要求加班加点赶上计划进度。

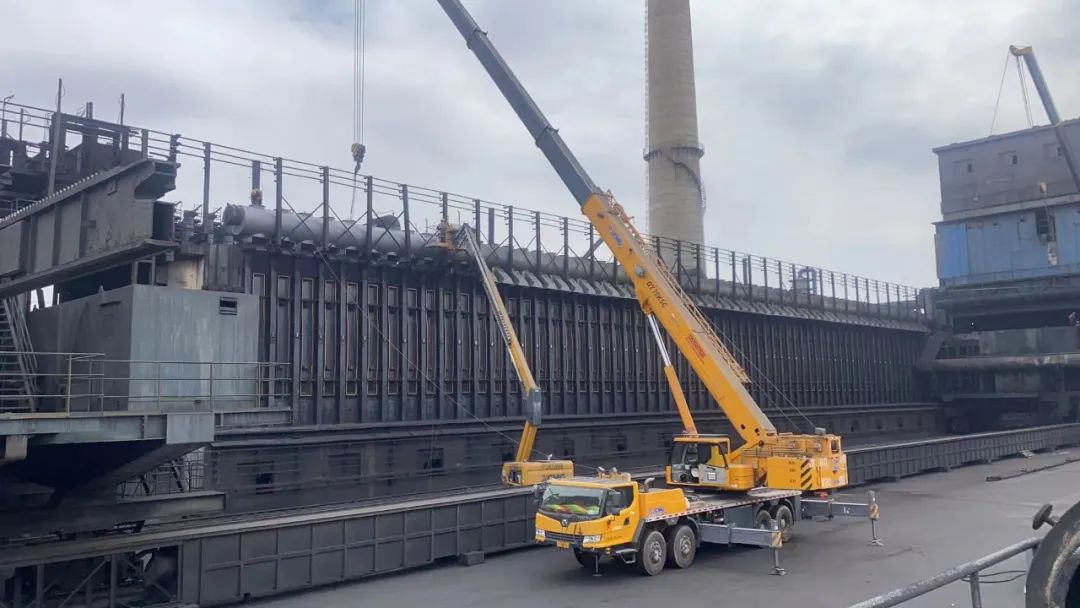

炼焦一车间1#炉装煤干管更换及大车烟道修复项目原定65天工期,在科发项目部的精心组织和炼焦一车间及相关部门的紧密配合下,调整生产检修时段,施工单位优化作业方案,仅用了35天便完成了全部工作,改造后系统消烟除尘效果大大提升;公用工程中心负责的全厂水系统综合治理项目用不到2个月时间,完成生化池建设和进水,浩海煤化的高效率得到了当地政府和环保等部门的高度赞赏。


高质量发展  打造绿色工厂


项目建设质量决定落地效果,浩海煤化把项目建设质量作为项目之本,把规范管理融入项目实施全过程,靠实主管部门、设计单位、施工单位、监理单位“四方责任”,高标准、高质量推进项目建设。同时,围绕领导干部作风建设,公司领导带头当好项目推进的“一线总指挥”,深入现场督导检查重点项目建设质量,层层压实责任,抓实抓细过程管控,切实把好项目建设质量关,以高质量项目打造安全环保绿色工厂。

这一年,重要项目如期推进:浩海煤化全厂水处理综合提标改造项目生化池、二沉池已完成施工,10月17日正式进水调试;干熄焦场、煤场封闭改造项目二期焦场基础和挡墙施工完成,二期煤场南侧挡煤墙全部完成,东侧挡煤墙整体浇筑至2.4米;一期干熄焦检修改造项目拆除工作已完成,正在加快督促新设备材料进场;运焦系统粉尘治理提升改造项目正在制作设备,干熄焦筛焦除尘装置已投入运行;一期、二期煤气净化区域VOCs治理项目土建施工基本完成,正在加快推进安装工程,新建危废库正在进行钢结构和屋面施工,一项项重点项目正在按照既定目标,稳步推进。

这一年,节能减排成效显著:焦炉上升管余热回收项目装置二期装置已建成投产,当前负荷下每小时可产8吨1.2MPa饱和蒸汽,一期装置正在加快建设。据设计,项目建成后每年最高可产蒸汽20余万吨,节能效果显著。粗苯管式炉由煤气加热改造为蒸汽加热,综合利用干熄焦余热锅炉产生的蒸汽加热富油、脱苯,原管式炉停运,不再使用焦炉煤气加热,节约煤气资源,实现环境效益和经济效益的双赢。

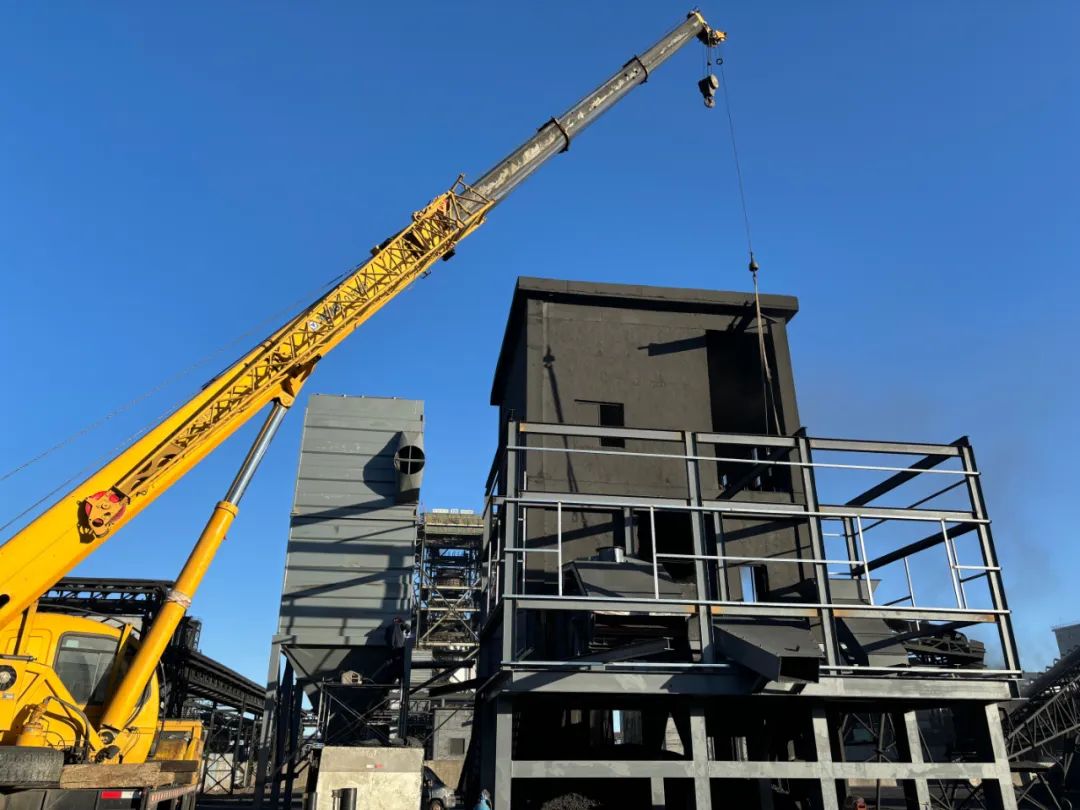

这一年,提质增效再添动力:实施炼焦一车间湿熄焦筛焦项目,配备振动筛,对焦炭进行筛分;二期干熄焦系统增加筛焦及除尘装置。筛分后焦炭产品实现焦、末分离,增加产品种类,提高产品质量,实现焦炭分类销售,有助于提高产品综合效益,提升客户满意度。

这一年,智慧物流提升效率:实施物流门改造和无人值守系统建设。科发项目部多次研究改造方案,如今,物流门改造已经完成,无人值守系统已投入使用,实现了物流业务的在线化、数字化、标准化、智能化,规范了管理流程,提升了供应链效率,达到了节约管理成本的目的。同时,还实施全厂工业环网、全厂视频监控、集气管压力模糊控制系统及集气管放散自动点火系统等项目,进一步提升公司自动化智能化水平。

环境就是民生,绿色就是动能。在推进绿色发展方式转型过程中,浩煤煤化将以迎难而上的奋进姿态,让项目建设“跑”起来、发展势头“强”起来,全面践行绿色发展的理念政策,推动资源节约利用,用一项项环保提升改造项目宣示践行绿色发展的坚定决心,让浩海煤化成为甘肃玉门戈壁滩上一道绿色的风景线。(浩海煤化:张长润 谢舒宇)
