醇氨车间:检修现场的最美风景线
发布时间:2022-05-18    作者:   点击量:531   分享到:

在如火如荼的检修现场,党旗在高高飘扬,这一刻机器的轰鸣声、现场的交底声,整齐的号子声……萦绕在检修现场的每一个角落。5月13日,自醇氨车间系统检修以来,检修现场捷报频传。让我们用一组图片记录醇氨车间检修现场的每一个瞬间。

图一:提前拆卸过滤器A槽人孔卸料孔螺栓,并对其堵加盲板,为检修后的过滤器清装触媒提前做好准备工作。

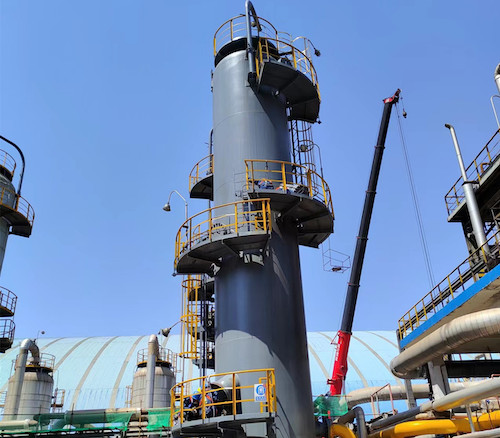

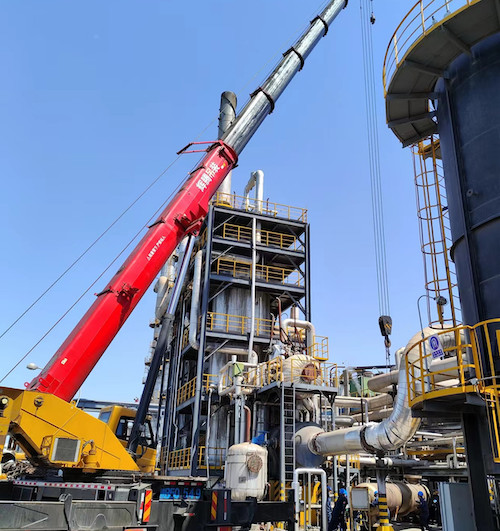

图二:吊移焦炉气初预热器及吊卸气泡高处的安全阀。

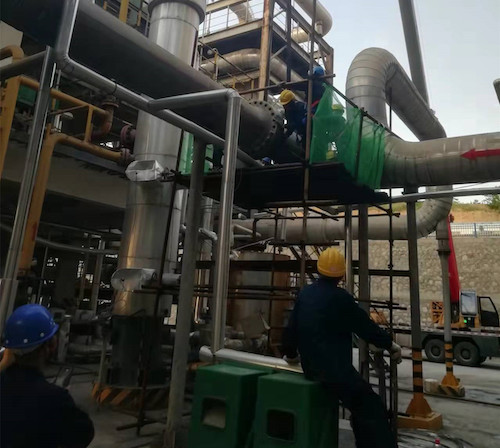

图三:安排一级加氢槽和二级加氢槽同时掏催化剂,提前准备好降温装置,对清出的催化剂及时降温处理。两槽催化剂清理比原计划提前6小时完成。

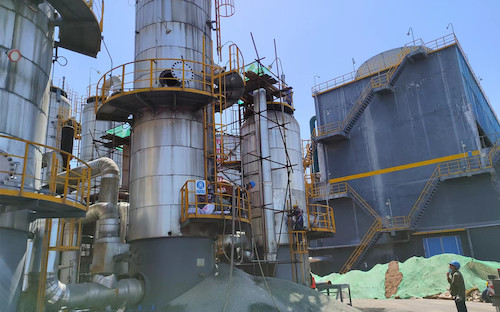

图四:清洗转化废锅与更换转化废锅五个排污阀门错时进行,可节约4小时。

图5 (1).jpg

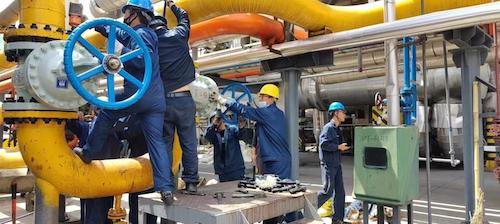

图五:对精脱硫七个DN300大阀进行更换,对旧螺栓进行煤油清洗再利用,两项作业比原计划提前5个小时完成。

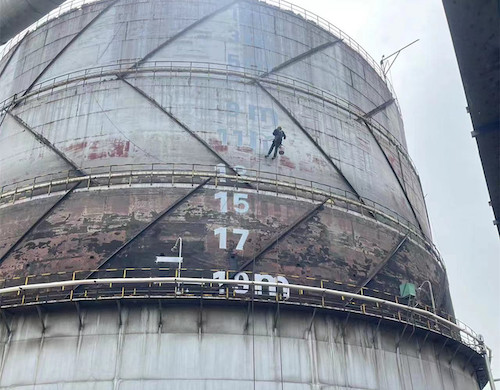

图六:在系统停车的过程中,平稳气柜高度,为气柜标高施工创造安全和有利条件。计划用时12小时,实际用时10小时,提前2小时完成。

图7 (1).jpg

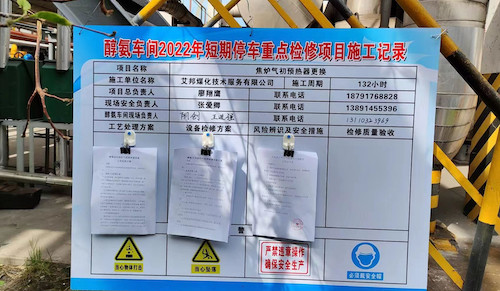

图七:对关键检修项目制作《施工记录牌》,明确工艺处置方案、检维修方案、风险辨识和安全措施制定,切实落实了“方案比过程更重要”的管理理念。

图八:合理安排时间,加班安装分离器出口流量计,为后续检修工作打下坚实基础。

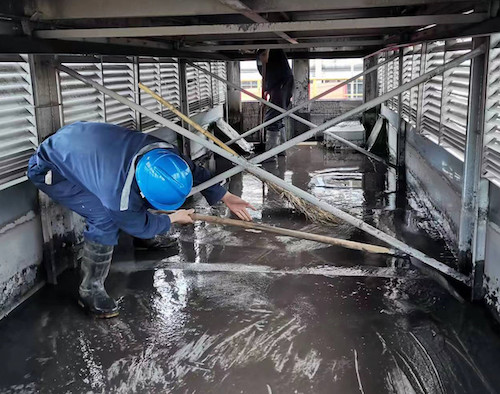

图九:精馏人员发扬陕焦人“特别能吃苦、特别能战斗、特别能奉献”的精神,投身于清理空冷器淤泥中。

立夏已过,燥热渐浸大地,经过精心准备部署,一场紧锣密鼓的检修工作正在醇氨车间进行着,检修人员、岗位人员、各级管理人员及青年志愿者以奋斗者的姿态唱响了劳动最光荣的赞歌。(醇氨车间:黄稳利)
