自公司开展加强生产系统运行严管严控工作以来,炼焦一车间积极落实公司生产调度会要求,全力推进“双严”工作落实,强抓安全环保生产隐患消缺,确保生产系统“安环稳长满优”运行。3月26日,炼焦一车间“除隐患 保生产”大检修工作,迈出夯实安全环保基础的第一步。
据悉,此次大检修以边生产边检修的方式,安排检修任务5项,参与检修人员61人,其中包含机电仪维修中心检维修人员8人,计划检修时间为8小时,重点工作为2#装煤推焦大车推焦杆更换、焦仓焦沫管道更换、运焦晾焦台刮板底板更换、运焦9#皮带支架更换、拦焦车提门油缸底座维修等5项检修工作。

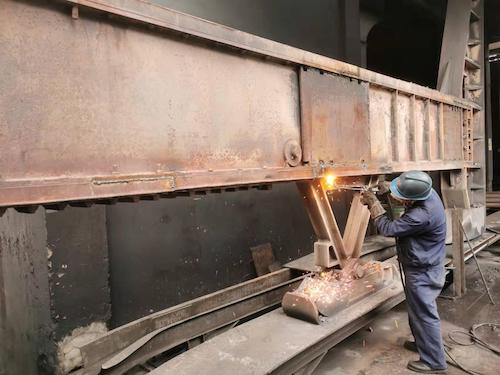

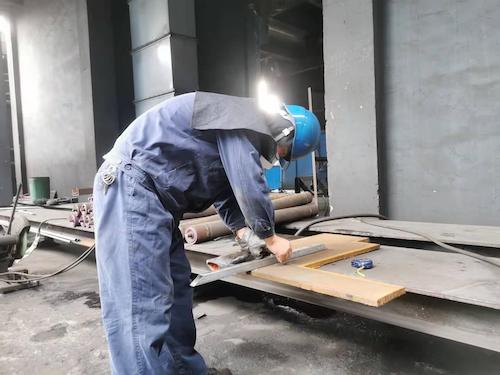

早上7:30分,维修人员到位,辅助吊车、叉车等依次进入各检修点。2#装煤推焦大车推焦杆因使用时限较长,推焦杆出现裂痕,对安全环保生产造成极大隐患,此次更换是将原推焦杆进行拆除后,将提前安装好的长24米推焦杆进行整个安装。检修开始,首先将推焦杆伸出至模拟平台,维修人员经过拆除滑靴、底座等将原推焦杆经两台吊车配合吊出放置安全位置,将新推焦杆吊起从后部送入,再用导链将推焦杆拉至工作位置对其部件进行连接后将其伸至模拟平台上,进行推焦头、滑靴座的调整紧固工作,随后进行模拟平台试车、调试,直至正常。与此同时,9#运焦皮更换、焦仓焦沫管道更换、运焦晾焦台刮板底板更换等检修作业点也有序开展检修,来自兄弟单位机电仪维修中心的9名维修人员,因焦仓焦沫管道更换现场狭窄,检修人员只能躬着身子进行作业,平时魁梧的身体在这里反而显得有点力不从心,但维修人员并不松劲,3人配合,递扳手、量尺寸、找定点,提前4小时完成了检修任务。
15:30分,9#运焦皮带12米支架更换完成,一号焦台钳工检修更换四块挡板,五组底板已更换完成。检修现场陆续传来了各点的检修快讯,16:00时,2#装煤推焦车开始推焦,5项检修任务全面完成,比计划提前4小时完成检修任务,同时当日生产焦炭共计1800吨。(通讯员:炼焦一车间 张瑶 责编:张静云)
