大跨度轻钢网架高空合拢开启新篇章
发布时间:2023-04-21    作者:   点击量:185   分享到:

   4月19日,公司2023年重点建设工程——5.5米焦炉大修及技术升级项目现场成功完成了2#焦炉封闭大棚网架首跨高空拼接合拢,这标志着项目建设取得了里程碑式的进展。


   当前,公司面临严峻的环保压力,针对中央环保督察指出的整改问题,公司在煤焦倒挂、经营困难的情况下,毅然决定投资建设焦炉封闭大棚,以彻底治理焦炉生产过程中的无组织排放问题。科发项目部作为项目建设组织和参与者,严把工程质量、严控施工进度、严保施工安全,多次组织设计方、监理单位和施工单位对焦炉封闭大棚施工方案进行讨论分析,最终形成《施工组织方案》并报送管理部门和炼焦二车间,确保施工作业安全、高效、按期完成。

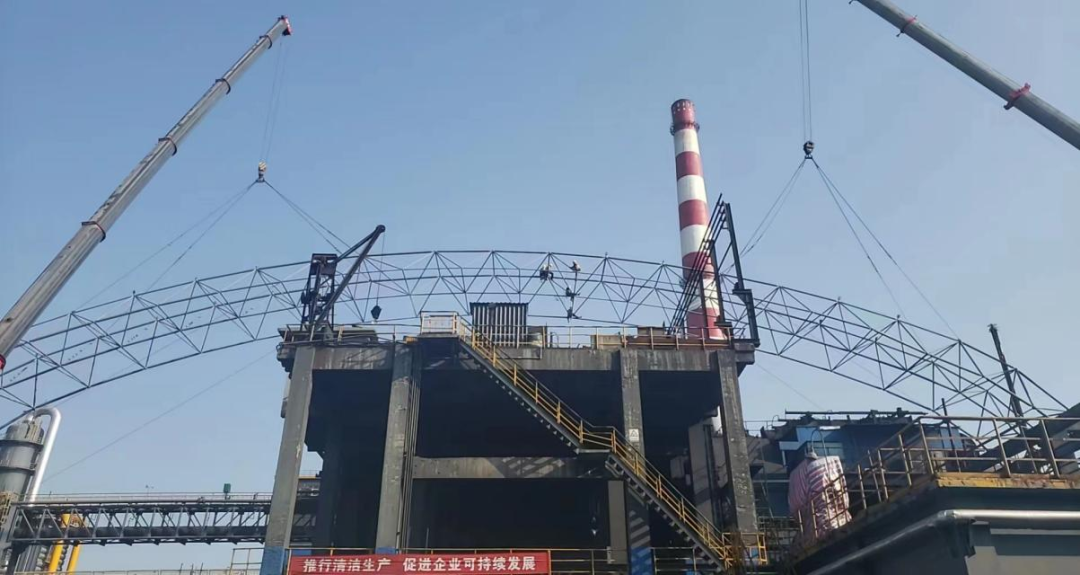

   此次焦炉封闭大棚网架首跨高空合拢作业是在2#焦炉生产的情况下进行的,轻钢网架结构跨度达到75米,分为机侧和焦侧两个半弧形结构,总重量达到27吨,作业高度35米。面临起吊件尺寸大、吊车回转空间小、高空合拢安全风险高、工期紧等特点,该部门组织现场指挥部,炼焦二车间向施工人员做好安全交底和应急保障,施工单位启用300吨和600吨吊车各一台,于19日下午1700成功实现一次合拢,为项目后续网架拼接打好坚实基础。

   据了解,2#焦炉封闭大棚共计12个大跨度弧形轻钢网架,此次吊装为2-3轴连片施工,后续将陆续进行网架、檩条和覆板、紧急快开装置及棚内通风干管安装,项目计划于6月底完成施工作业。

   下一步,科发项目部将紧紧围绕“治亏创效、扭亏增盈、大干一百天”活动主线,紧盯项目建设,优化施工方案,秉承“质量为主、进度有序、安全第一”原则,利用施工黄金期,攻坚克难,保质保量完成焦炉大修、干熄焦及氧氮液化等重点项目建设。(科发项目部:卫磊磊)
