停运35KV供电系统上演“重头戏”
发布时间:2021-12-20    作者:   点击量:246   分享到:

为优化生产,确保公司生产系统安稳运行,经公司与铜川供电局协商,决定35KV变电站10KV供电系统并入110KV变电站10KV供电系统,停运35KV供电系统。“重头戏”12月19日晚20:00上演。

自接到通知起,机动能源部与机电仪维修中心电气相关人员开始“排练”,针对此次电源倒换进行近一周的讨论、现场勘察,确定最终方案,此方案一方面需要确保生产系统安全,另一方面要确保在整个倒换过程中不能将35KV系统与110KV系统两个系统并起来。

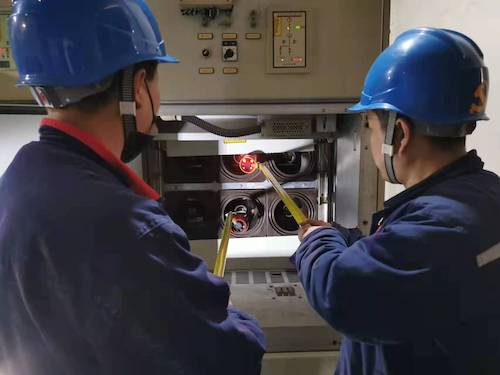

12月19日下午14:00,所有参与此次电源倒换的工作人员已全部到位,开始110KV变电站211联络柜I段和II段、35KV变电站112联络柜I段和II段电缆做耐压试验,断路器做机械特性试验和继电保护试验,对211联络柜和112联络柜的I段、II段分别进行核相,对所牵扯的设备开关柜保护定值进行核对,对倒换过程中需要运行的设备提前进行确认和倒闸操作,持续了近6小时的“彩排”圆满结束。


20:00时,随着党支部副书记、副主任汪红喜下达指令,“重头戏”正式上演30多项操作开始有条不紊的进行

“现将现场I段运行设备倒至II段,203配电室0.4KV I段进线已转至冷备用。”

“收到。”

“202配电室0.4KV母联已合闸,0.4KV I段进线已转至冷备用。”

“收到。”

……

随着化产一车间、炼焦一车间所有I段设备倒至II段,35KV系统自0.4KV至10KV的母联全部断开,35KV变电站10KV I段112联络柜转运行,此时35KV变电站10KV I段母线由110KV变电站10KV I段供电,201开闭所10KV I段同时恢复供电,现场设备根据情况依次开始送电,投入运行。而此处有一个细节需要“执行者”特别注意,就是35KV变电站10KV II段供电系统并入110KV变电站10KV II段供电系统前,必须将35KV 2#主变出线柜转冷备用,随着时间的推移,经过两个多小时的不懈努力,一场35KV变电站10KV供电系统并入110KV变电站10KV供电系统不停电倒换的“重头戏”完美落幕,象征着35KV变电站从此退出历史舞台。(机电仪维修中心:杨帆 杨斌)
