机电仪维修中心顺利完成化产一车间鼓冷风机不停机双电源改造项目
发布时间:2021-12-17    作者:   点击量:258   分享到:
为解决公司35KV供电系统晃电给生产系统运行带来的安全隐患,经公司机动能源部与供电局协商,申请于12月19日20:00时开始将35KV供电系统所带负荷接入110KV供电系统。机电仪维修中心配合机动能源部根据公司生产实际,同炼焦一车间、化产一车间共同协商,多次对供电系统不停电电源倒换方案进行细化、优化,在协商过程中,化产一车间鼓冷风机能否在改造过程中平稳运行成为此次电源切换的难点。
为保证化产一车间鼓冷风机在电源切换中不停机,机电仪维修中心副主任工程师陈科屹根据化产二车间动力房风机双电源改造经验,精心布局,细化方案,制定出化一DCS控制系统与压力自动控制系统双电源改造“作战”计划,将化一DCS与PLC供电电源由市电与UPS同时提供,在0.4kV供电系统瞬间断电时,有效确保仪表控制系统及附属设备不间断运行。

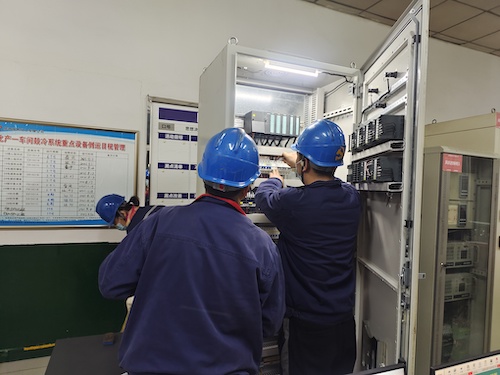

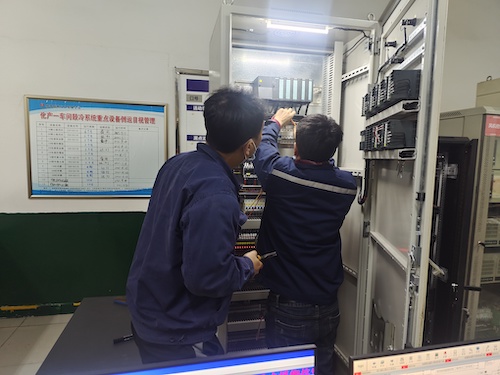

台上一分钟,台下十年功。方案确定后,仪控维修人员通过桌面演练,将双电源改造配件进行组装拆解,在线下进行多次测试,直至能娴熟操作为止。12月16日19时,根据提前制定的方案,仪表维修人员配合化产一车间对风机联锁点位进行切除,为确保万无一失,仪表现场负责人将煤气风机联锁输出线进行拆除后开始对电脑机柜、网络机柜进行布线,布线工作完毕后,将市电与UPS不间断电源接入DCS与PLC控制系统中,操检默契配合,使此次化产一车间鼓冷风机不停机双电源改造项目在3小时内顺利完成。
化一风机DCS与PLC控制系统双电源改造,不仅为公司35KV供电系统负荷接入110KV供电系统低压断电不停煤气风机提供了可靠的保证,更有效避免了供电系统晃电给风机DCS与PLC控制系统带来的危害。(通讯员:机电仪维修中心 高文萍 责编:张静云)
