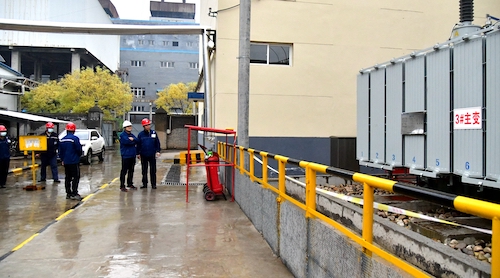

10月19日16时40分,黄陵煤化工公司110千伏变电站3号主变压器经过5次合闸冲击并顺利通过,进入试运行阶段。瞬间,变电站内掌声四起,现场调试人员喜悦之情溢于言表,随之传遍整个黄陵煤化工公司。
据了解,该公司110千伏变电站2011年建成投运,担负着企业各方面的安全用电重任。近年来,伴随着企业的快速发展,生产工艺流程的持续优化、自动化的全面提升,加之多个大型安全环保提升项目的落地建成,导致用电负荷高速增长,原有的两台20000KVA变压器重负荷运行,制约着企业的安全生产。此次110千伏变电站扩容改造,新增一台40MVA主变压,10kV出线8回,主变进线1回,消弧线圈出线1回,1x6+1x4MVar10kV并联电容器组的变电器,使原有的40000KV总容量扩大至80000KV。
据该公司电仪中心主任问俊民介绍,扩容后的110千伏变电站运行方式更为灵活,负荷低于40mva时,可以采用3#变带园区负荷运行,也可采用1#、2#变并列运行;还能方便变压器检修工作,可以退出任何一台变压器进行检修,避免了因变压器检修降负荷对安全生产带来影响。同时,在电力波动或者事故状态时,可迅速投入备用变压器,大大提升了企业安全用电稳定性。
的确如此,主变投运路途艰,众人心喜笑开颜。10月19日16时35分,在该公司机动部、生产运行部、电仪中心等多个单位,专业技术人员几百个日日夜夜、不知多少个“5+2”“白加黑”的努力劳作下,3#主变5次冲击试验顺利结束,变压器开始空载带电运行,两次核相后,1主变与3#主变并列成功,3#主变具备带负荷运行能力,16时40分一次性投运成功,庞大的设备前留下了他们最美的笑颜。
“3号主变的投运,对于公司来说意义重大,将开启公司发展的新里程碑,送电只要几分钟,但从立项、方案的研究到招标、基建、系统的全面检查,你们付出了1年多的时间,辛苦了。”该公司副总经理陈兵在3号主变冲机时,对现场工作人员表示感谢。
回顾项目建设,现场工作人员自豪地说道:“所有设备的检查、调试、安装都是我们自己完成,看着3号主变正常试运行、带负荷,我很骄傲。”2021年7月,该公司110千伏主变扩容所有设备安装完成后,电仪中心、机动能源部积极与延安供电局联系,商议3#主变投运相关手续,10月14日各项手续审核完毕,计划10月19日进行运行方式切换。时间紧、任务重,任何的失误都会影响生产,甚至带来环保事故,如何能在不影响生产、确保安全环保的情况下,顺利投运3号主变压器,成为了扩容项目的重中之重。
该公司立即召开专题会议,领导靠前指挥,围绕设备启动范围及参数、启动前运行方式、启动前准备工作、启动程序、启动结束后运行方式等方面,详细编制了启动方案;专业技术人员对3#主变本体及所有附件、10KV3段新增加开关进行全面检查,对新设备进行相关的电气试验,核对新设备保护定值。特别是在做冲击试验时,为不影响公司整体生产装置安全运行,电仪中心经讨论,对公司重点负荷进行切换,由1#、2#主变并列运行切至分列运行,将重要负荷全部切至由2#主变运行,保证了在冲击试验时,因为电压波动导致停车事故,成为了一次投运成功的关键之举。
黄陵煤化工公司110千伏变电站扩容项目的投运,有效提升了主变压器的容量、安全性能,将从根本上缓解企业变电站主变重载问题,全面消除影响电网安全稳定的隐患,进一步提升站内设备整体安全性能,为企业“十四五”高质量发展打下了坚实基础。(黄陵煤化工公司电仪中心:陈虎侠 樊晓辉)
